ТГК-14 доедает крохи: о замороженной ТЭЦ и холодных трубах
Ещё недавно руководство ТГК-14 рассказывало о масштабных проектах развития. Сегодня повестка изменилась до неузнаваемости: бесконечные суды, финансовые проблемы, отменённые стройки и хронические задержки ремонта. Компания окончательно превращается из системообразующего предприятия в гнилой бизнес.

В последние месяцы нам всё сложнее отделить одну проблему ТГК-14 от другой. Каждая неделя сильнее предыдущей обнажает общий кризис компании. Нарастают претензии к качеству услуг, предприятие утопает в многомиллиардных долгах. Теперь же под ударом оказался крупнейший инвестиционный проект в Бурятии – строительство ТЭЦ-2. И всё это, напомним, происходит на фоне затянувшегося судебного разбирательства вокруг собственников Константина Люльчева и Виктора Мясника.
Начнём с арбитражного процесса, который должен был определить будущее компании. Генеральная прокуратура требует обратить акции ТГК-14 в доход государства. Об этом Бабр подробно рассказал в предыдущем материале:
Однако предварительное заседание, назначенное на 11 июня, не поставило точку в деле. Решения пока нет, хотя обеспечительные меры продолжают действовать.
А пока юристы готовятся спорить в суде, жители регионов на себе испытывают последствия происходящего. В столице Бурятии ТГК-14 вновь сорвала графики восстановления горячего водоснабжения после гидравлических испытаний.

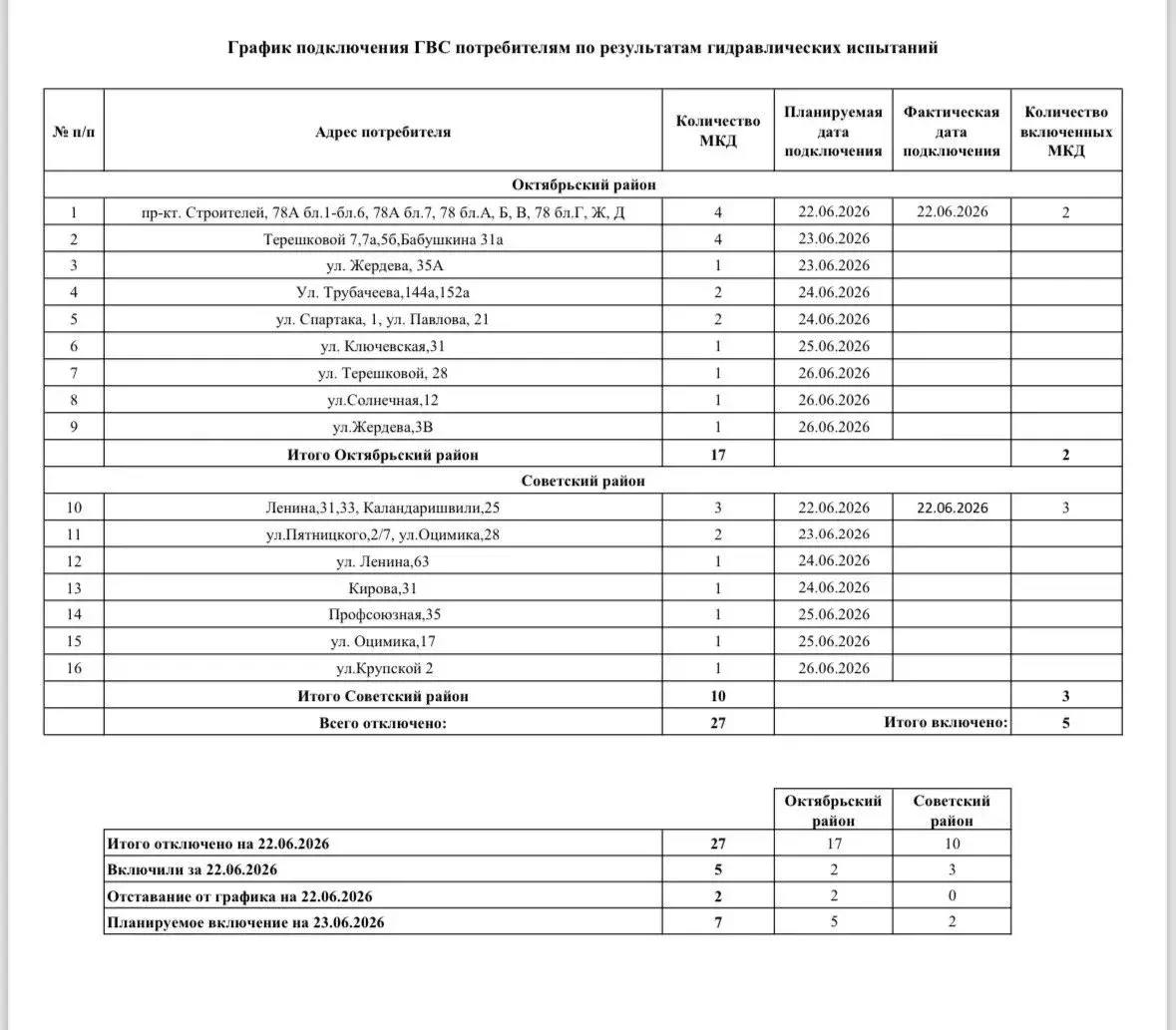

Несколько дней подряд компания обещала подключить дома в Улан-Удэ, но количество оставшихся без горячей воды практически не менялось. Лишь к концу июня число отключённых многоквартирных домов удалось сократить до 13.
Не сказать, что само по себе небольшое отставание при масштабных ремонтах – чрезвычайная ситуация (хотя негодование жителей представить можно). На данном этапе вопросы возникают уже по другому поводу.
В соседней Чите ТГК-14 смогла досрочно закончить работы, о чём компания впоследствии рассказала не в одном пресс-релизе. А вот хвастаться в Улан-Удэ оказалось нечем. И объяснять людям, почему горячей воды всё ещё нет, пришлось уже не самим энергетикам, а комитету городского хозяйства. Именно мэрия день за днём публиковала новые графики подключения и сообщала, сколько домов остаются без горячего водоснабжения.
Претензии возникли не только к срокам выполнения работ, но и к качеству самой услуги. Жители микрорайона Энергетик пожаловались на то, что горячая вода в одном из домов недостаточно горячая. ТГК-14 получила штраф и предписание устранить нарушения. Но будем честны, 30 тысяч рублей для компании такого масштаба – не более чем символическая сумма.
Впрочем, задержка и дефицит горячей воды – лишь малая часть проблем компании. Главной новостью последних дней стало решение совета директоров приостановить строительство объектов расширения ТЭЦ-2 в Улан-Удэ. Официальная причина проста – отсутствие финансирования.
В ближайшее время руководство может совсем отказаться от проекта. А деньги, которые должны были пойти на развитие энергетики Бурятии, планируют направить на текущую деятельность ТГК-14. Это окончательно даёт понять, что денег на развитие уже не хватает, поэтому приходится выбирать между тем, чтобы строить будущее, и тем, чтобы закрывать сегодняшние расходы энергетической отрасли. Выбор, судя по всему, уже сделан.
Развитие, которое республика так и не увидит
А ведь ТЭЦ-2 должна была стать основой энергетического развития Улан-Удэ на ближайшие десятилетия. Новые мощности позволили бы избежать энергодефицита, подключать новые микрорайоны и постепенно избавляться от старых угольных котельных, которые годами отравляют воздух в городе и создают режим «чёрного неба».
Финансовые проблемы, между тем, копились давно. По итогам 2025 года чистая прибыль ТГК-14 рухнула сразу на 86 %, зато долговая нагрузка выросла более чем в два раза – почти до 20 миллиардов рублей. При нынешней стоимости кредитов быстро найти деньги на столь масштабный проект практически невозможно.
Можно сколько угодно говорить о сложной экономической ситуации, высокой ключевой ставке или дорогих кредитах. Всё это действительно влияет на бизнес. Но ни высокая ставка Центробанка, ни инфляция не объясняют, почему компания оказалась в положении, когда приходится жертвовать крупнейшим проектом развития ради финансирования текущей деятельности. Это уже вопрос цены ошибок в системе управления.
Так что скандалы вокруг ТГК-14 были вполне ожидаемым исходом событий.
